江蘇射陽港發電有限責任公司4*13.75萬KW機組建(構)筑物爆破拆除工程

2017-12-15

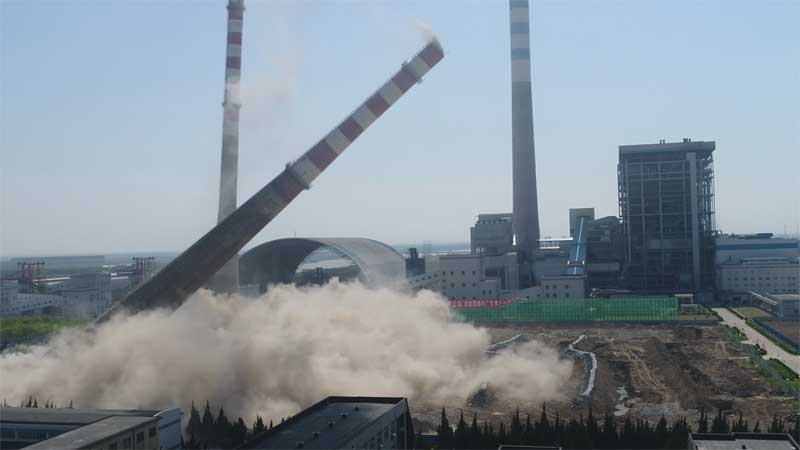

    2017年5月18日14時28分,連云港明達工程爆破有限公司成功拆除了射陽港發電有限公司內的兩座煙囪。煙囪按設定方位傾倒,整個爆破取得圓滿成功,此次爆破為江蘇省內完成的首例同時爆破拆除兩座高達150m的混凝土煙囪。

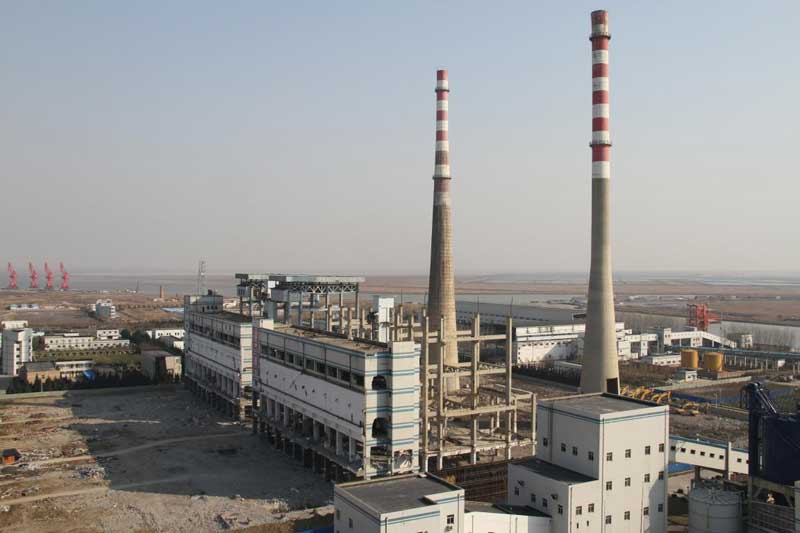

    本次實施爆破拆除的1#、2#煙囪位于射陽港電廠內部,1#煙囪底部外直徑17.6m,混凝土厚度0.4m, 2#煙囪底部外徑為16.52m,混凝土厚度0.4m,兩座煙囪相距92m,煙囪距離西側2×660MW運行機組最近距離116m,東側辦公樓、實驗樓最近距離93m,東西南北四側均有廠區道路最近距離45m,拆除過程要確保2×660MW機組的正常運行,不影響廠區正常辦公,爆破要求高,環境復雜。

    連云港明達工程爆破有限公司組織公司精干力量,編制施工方案,優化爆破參數,為了煙囪順利拆除做了充分準備:前期順利完成對主廠房和鍋爐架拆除,為煙囪倒塌提供場地;對煙囪上部兩個煙道口,采用與原煙囪同標號的鋼筋混凝土進行封堵;達到混凝土強度后,采用水鉆對煙囪的定向窗和導向窗進行切邊,確保窗口尺寸;對切口內部耐火磚進行部分機械預處理。此次爆破共鉆孔2224個,使用炸240Kg,導爆管雷管2500發,兩座煙囪之間采用6段秒雷管孔外延時。此次爆破拆除振動符合規范要求,倒塌方向精準,取得了圓滿成功,達到了預期效果。





    本次拆除順利實施,不但體現公司技術力量的雄厚,施工過程的認真細致,而且得到當?shù)毓簿趾蜆I(yè)主一致好評。
